2023.8.4

施工报告

·

三期

1、39#楼外墙保温、地坪浇筑5-32层已完成,外脚手架11-32层已拆除完成;

2、50#楼外墙保温、地坪浇筑5-20层已完成,外脚手架7-20层已拆除完成,套内墙地砖完成80%

3、51#楼外墙保温、地坪浇筑5-32层已完成,外脚手架27-32层已拆除完成;

4、52#楼外墙保温、地坪浇筑5-32层已完成,外脚手架7-32层已拆除完成,套内墙地砖完成100%,木工吊顶龙骨完成100%,封板完成30%

5、53#楼1-4层外墙粉刷、保温施工中,地坪5-19层已完成,套内墙地砖完成100%

6、55#楼石膏线完成100%,顶面一遍腻子完成100%,内墙地砖完成80%,二遍腻子完成40%,1-4层外墙粉刷、保温施工中,地坪5-19层已完成

7、56#楼外墙保温、地坪浇筑5-32层已完成,外脚手架11-32层已拆除完成。

四期

1、35#楼已封顶;屋面构架施工中;

2、36#楼东西单元屋面支模和钢筋绑扎完成;

3、37#楼10层顶板钢筋绑扎完成;

4、38#楼东单元9层顶板钢筋绑扎安装, 西单元10层顶板模板安装。

施工实景图

PICTURES

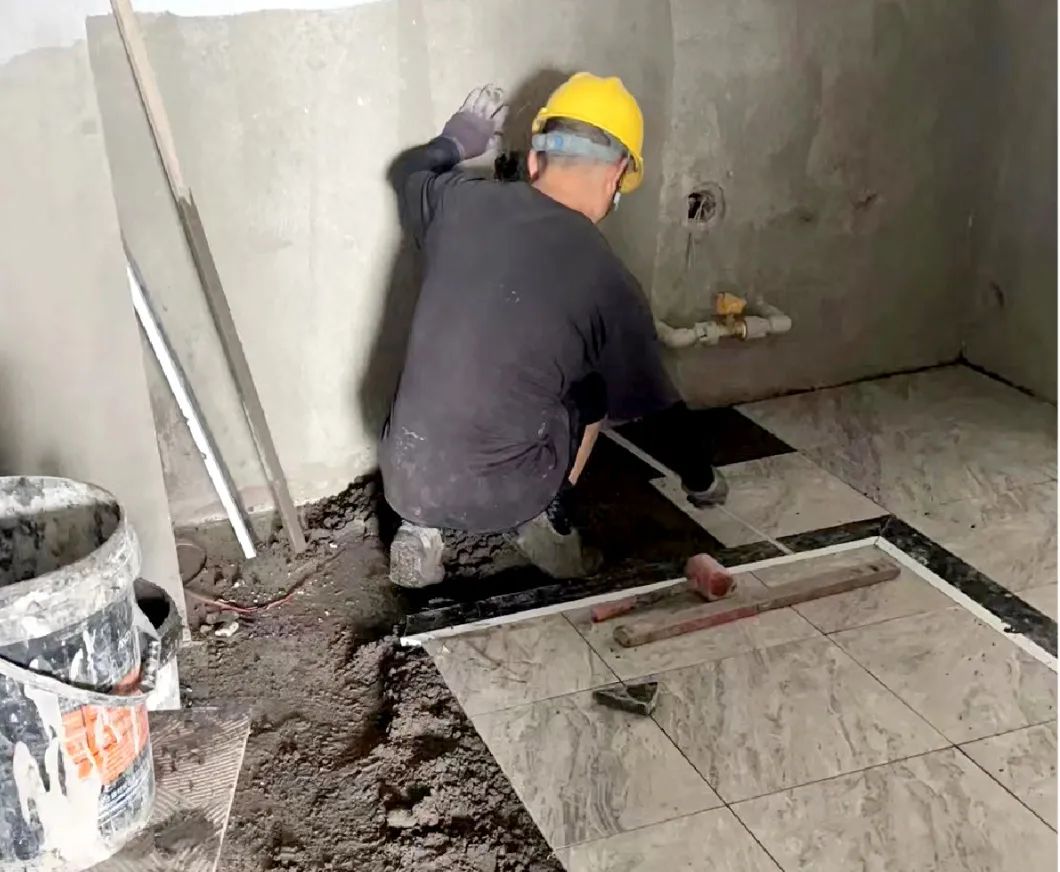

室内地砖施工

室内地砖施工

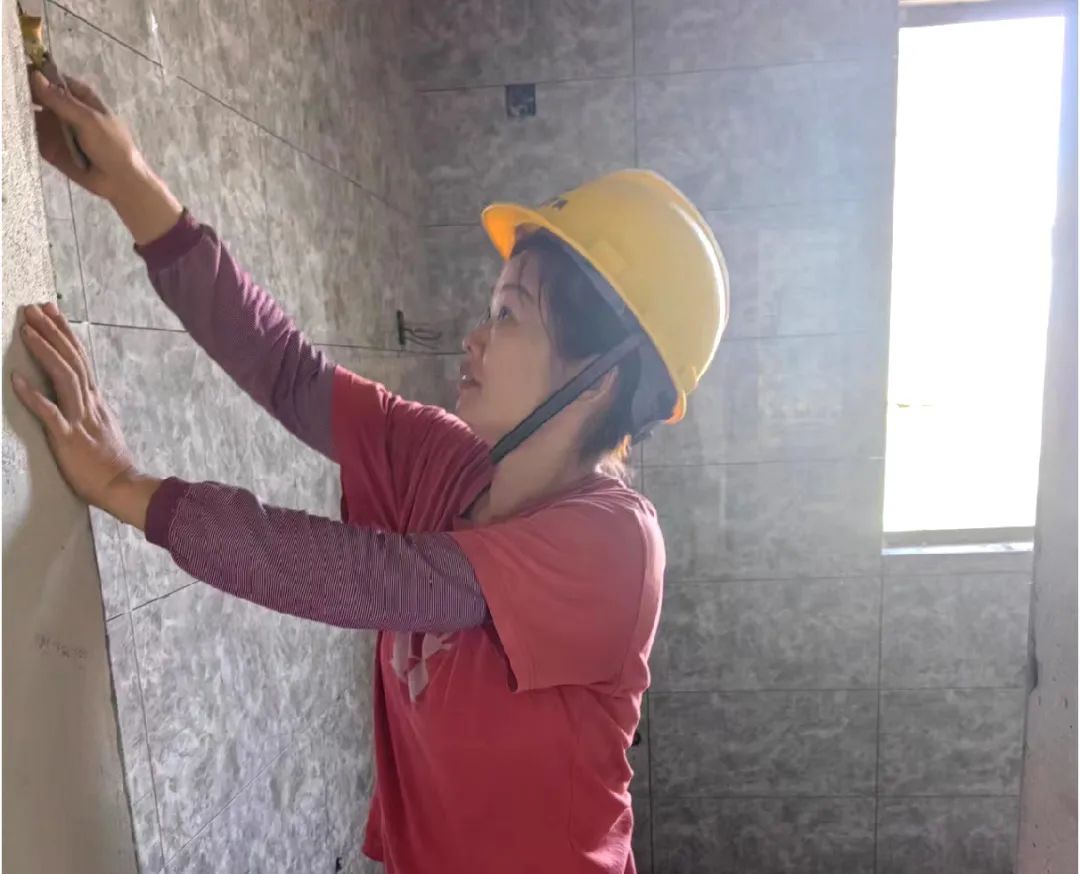

室内墙砖施工

室外搬运工作

室内泥工施工

END

生活,没有固定的格式

只需要跟随自己的意愿

恒大未来城

让暖阳倾洒于房子的每一个角落

每一天都沉浸在自然中

闭上眼,感受到浸溢的清新

睁开眼,触及到满目的翠绿

恒大未来城

 市府旁·御湖华宅

建筑面积约102-124㎡成品瞰景华宅

舒适户型,亲水美宅,成就美好未来!

(注:全装修交楼不包含软装,具体以双方签订的装修协议为准)

项目推广名为恒大·未来城,项目备案名为未来城小区,本资料对项目周边道路规划、环境、交通、公共设施、各种产品及文字介绍,旨在提供相关信息,不意味着本公司对此做出了任何承诺。本资料为要约邀请,买卖双方的权利和义务以双方签订的《商品房买卖合同》为准。

具体适用楼盘范围可能根据当地政策规定调整,详询售楼部。本资料相关内容、图片是对项目所做的示意表现,仅供参考。最终以政府有关部门批准文件、图则为准。后续因规划及设计方案调整导致信息变化的内容,我司将按照政府要求进行公示。本资料自2023年8月启用,具体政策请咨询本楼盘售楼部。开发商:嵊州盛建置业有限公司   嵊售许字(2020)第00407号、嵊售许字(2021)第ZJ00055号、 嵊售许字(2021)第ZJ00112号

来源:嵊州恒大未来城

嵊州生活网友情转载,版权归原作者所有,如有标注作者及出处有误、侵权烦请告知,我们会立即删除并表示歉意。

相关楼盘
